01:35第一次打开 OmniPlan 3 Pro Edu,最容易卡住的不是画甘特图,而是不知道先填什么:任务、资源、依赖和基线如果顺序反了,时间线看起来很完整,项目却无法执行。
我把官方教程里的典型游戏项目换成一个更容易复用的“课程上线项目”:需求确认、内容制作、开发、测试、发布五个阶段。目标不是把所有按钮点一遍,而是做出一份能分配给团队、能追踪偏差的计划。
本文按“已拥有教育授权的 OmniPlan 3 Pro”来写。OmniPlan 3 的 Standard/Pro 功能与授权状态,请在 **OmniPlan ▸ About OmniPlan** 和 **OmniPlan ▸ Licenses** 中核对;界面截图来自 The Omni Group 的 OmniPlan 3 官方手册。
OmniPlan 的 Task View 适合排时间和依赖,Resource View 适合看谁过载,Network View 则适合检查任务之间的逻辑关系。不要把三个视图当成三份数据,它们只是同一个项目模型的不同投影。

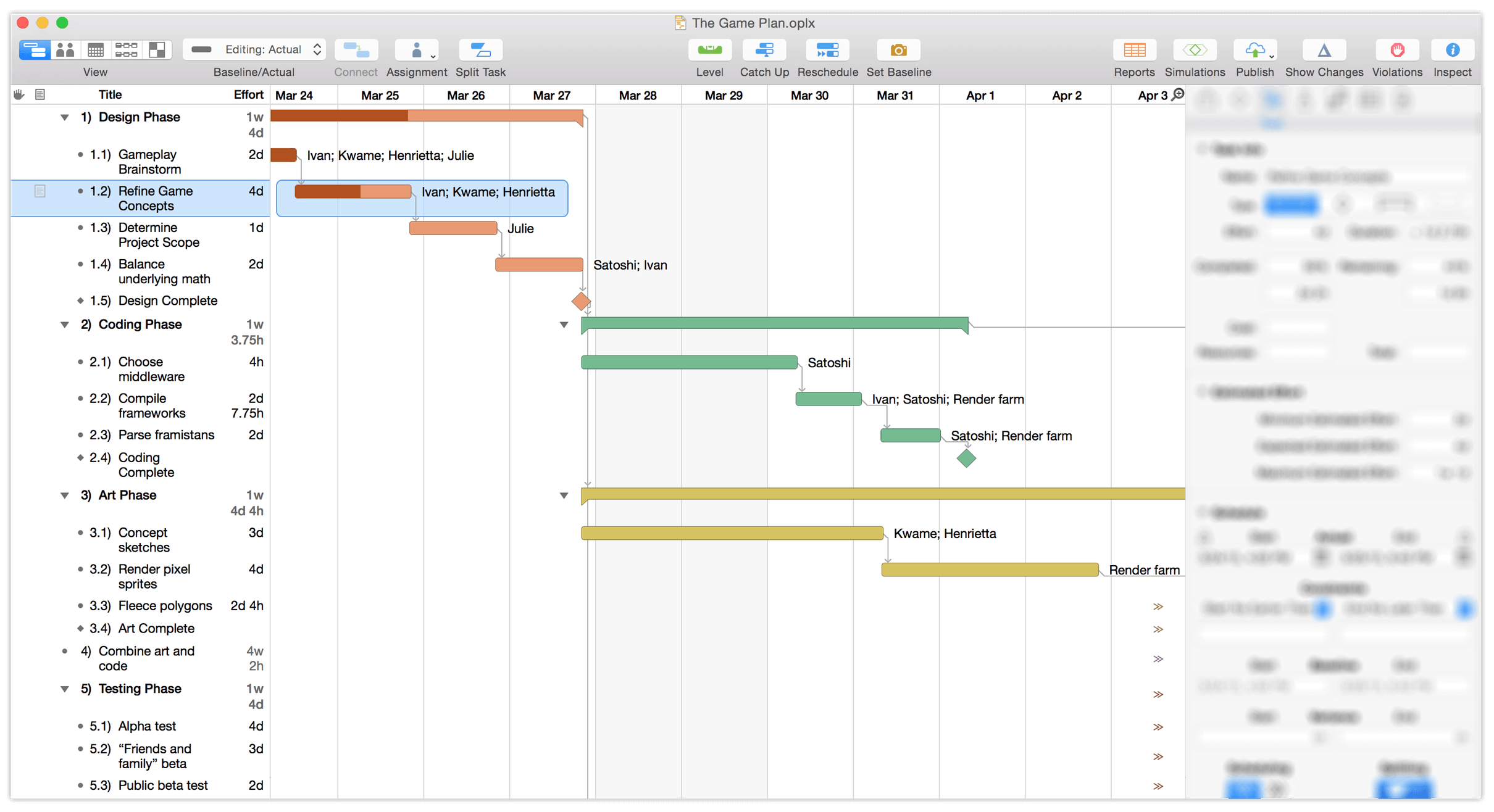

图:官方 OmniPlan 3 Task View 截图,左侧是任务层级,右侧是时间条、里程碑和依赖。
图片来源:OmniPlan 3 官方手册。

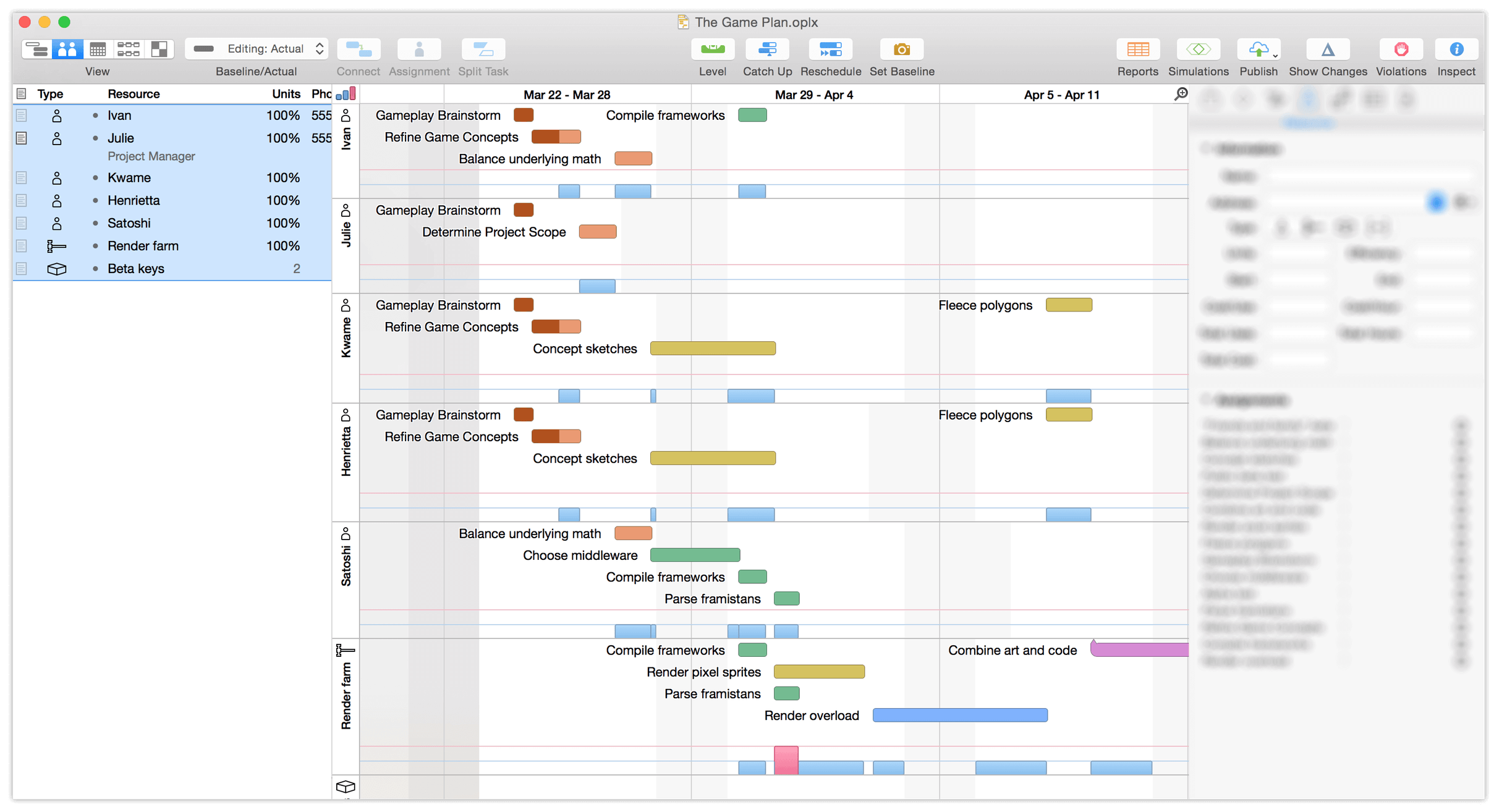

图:官方 OmniPlan 3 Resource View 截图,按人员或资源分组查看任务负载。
图片来源:OmniPlan 3 官方资源视图说明。
如果你只需要一个人的待办清单,Task View 已经够用;当多人共享资源、任务存在前后约束时,再切到 Resource View 和 Network View。
选择 **File ▸ New Project** 后,先在 Project Inspector 中确定项目是“从固定开始日期向后排”,还是“从固定结束日期向前倒排”。课程上线、版本发布这类项目通常有明确截止日,可以选择固定结束日期;研发迭代则更常从开始日期向后排。
接着检查工作周和例外日期:
这一步看似基础,却决定了后面所有任务的开始、结束和资源冲突。日期不可信,后面的“关键路径”也没有意义。

图:抽象流程图说明任务分组、依赖、资源均衡和基线之间的先后关系;它不是 OmniPlan 界面截图。
先创建零时长的里程碑,再创建任务组。以课程上线为例,可以先写出:
课程上线(里程碑)
├── 需求确认
├── 内容制作
├── 客户端开发
├── 联调与测试
└── 发布准备
在 OmniPlan 中,带有展开箭头的行是任务组,菱形标记通常表示里程碑。任务名称尽量使用动作加对象,例如“确认课程大纲”“完成支付接口联调”,不要写成“处理一下”“开发工作”。
每个普通任务至少补齐三件事:
Duration 和 Effort 不是一回事。一个任务持续三天,可能只需要某人投入八小时;如果把两者混填,资源均衡会产生误导。
选中前置任务和后置任务,使用工具栏的 **Connect** 建立依赖。课程上线项目里,“内容制作完成”应先于“联调与测试”,“联调与测试完成”又应先于“发布准备”。
依赖关系建议从业务事实出发,而不是为了让线条好看:

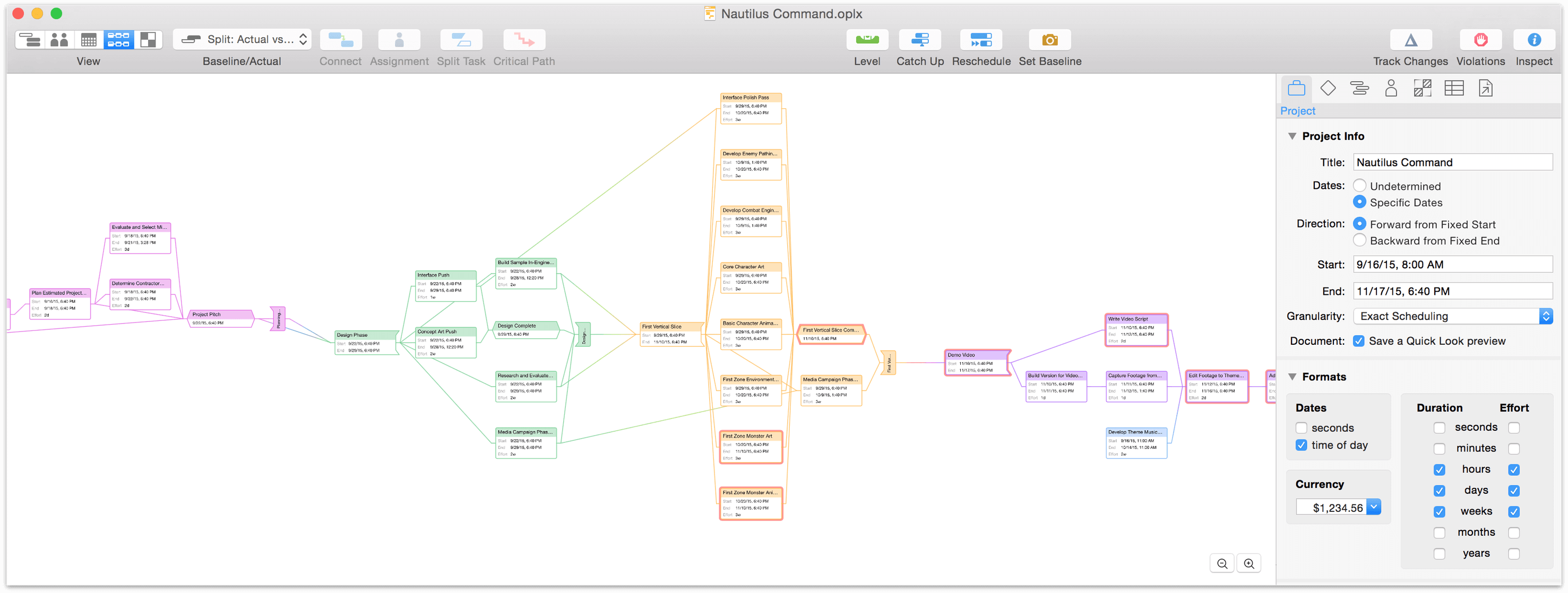

切到 Network View 后,检查有没有孤立节点、循环依赖或一条任务链被错误地串成“单线程”。官方手册把 Network View 定义为查看任务关系的视图,这里最适合做结构检查。

图:官方 OmniPlan 3 Network View 截图,用节点和连线检查任务依赖。
图片来源:OmniPlan 3 Network View 手册。
在 Resource View 中创建人员、设备或外部资源,再回到 Task View 给任务分配。资源的 Units 表示可投入比例;同一个人只在半天参与项目,就不要按 100% 填写。
完成分配后,点击工具栏 **Level**,或使用 **Project ▸ Level Resources**。均衡的作用是根据资源可用时间调整任务安排,不是凭空缩短工期。均衡后要重点查看:
如果排程结果不符合现场,先回到 Duration、Effort、Units 和工作日历检查,不要直接拖动时间条“修图”。
计划确认后选择 **Project ▸ Set Baseline**。基线是当时计划的快照;之后你更新实际进度,基线不会跟着改变。再通过工具栏的 Baseline/Actual 菜单选择 Split 或 Both,对比原计划和当前进度。

图:基线保持计划初版,实际进度持续变化,偏差暴露后再调整资源或日期。
更新任务时,优先记录真实完成度和剩余工作量,再让排程重新计算。不要把“预计完成”直接改成“已完成”,否则基线比较会失去意义。
OmniPlan 3 Pro 的官方文档列出了几类增强能力:
| 能力 | 适合场景 | 使用提醒 |
|---|---|---|
| Monte Carlo Simulation | 任务工期有不确定性,需要估计里程碑按时完成的把握 | 先提供合理的最小、最大 Effort;没有范围时,模拟结果没有参考价值 |
| Multi-Project Dashboard | 同时查看多个相互关联的项目 | 先统一资源命名和日期口径 |
| Earned Value Analysis | 需要跟踪预算、计划价值和实际成本 | 成本字段和资源费率要先维护 |
| Reports / HTML 报告 | 给非项目成员输出进度 | 先确认报告模板包含必要字段 |
| Publish / Subscribe、AppleScript | 多人协作或重复自动化 | 先配置仓库、权限和脚本执行边界 |
官方说明还特别提醒:Monte Carlo 模拟依赖任务的 Effort 估计;如果没有设置最小和最大工作量,预测会退化成“按当前计划完成”。
“Edu”通常描述授权对象,不代表可以跳过软件本身的版本和许可检查。安装后建议做一次自检:
这套流程适合课程排期、软件迭代、活动筹备和小型研发项目。它不能替代团队的需求评审、资源承诺和风险登记;如果任务经常跨项目抢占同一资源,应该先把项目边界和优先级治理清楚,再把复杂度交给 OmniPlan。
