SemiAnalysis:半数2026年美国数据中心将取消?这是被"AI编码"出来的假警报

国内数据中心建设放缓的悲观叙事被SemiAnalysis驳斥为假警报。机构指出,2026年产能预测调整不足5%,局部延期属常态,核心产能稳定。恐慌源于信息误读与样本偏差,市场过度放大情绪,行业基本面并未转弱。

本文目录

    美国数据中心建设放缓的悲观叙事席卷市场,但空头情绪背后的数据真相,正让理性投资者重新审视这场集体误判。说白了,市场情绪是一回事,真实的数据是另一回事。

    6月18日,独立行业研究机构SemiAnalysis撰文明确反驳了市场盛传的“美国数据中心建设大幅放缓、2026年半数产能取消或延期”的极端判断。说穿了,这轮恐慌的根源,就是信息误读加样本偏差。美国数据中心2026年真实交付产能并未出现断崖式下滑,行业整体建设节奏韧性犹在。

    从核心预测数据来看,过去六个月,SemiAnalysis对2026年末北美超大规模自建数据中心产能的预测调整幅度仅1%,托管型数据中心产能预测波动不足5%,整体预期基本稳定。数据本身已经说明问题:行业产能曲线远未触及市场所渲染的崩塌水平。

    当然,局部项目延期确实存在,但这属于大型基建周期中的常态调整,而非需求转向的先行信号。当前悲观情绪已被市场过度放大,板块估值的剧烈波动更多反映情绪面的过度反应,而非行业基本面的根本转弱。


    AI"轻信"公告,市场"放大"恐慌

    "2026年美国半数数据中心产能将遭取消或延期"——这一说法近期在金融与社交媒体上广泛传播,源头可追溯至彭博社4月1日的一篇报道,随后被多家科技媒体以更耸动的标题放大。

    但独立研究机构SemiAnalysis直言,这一恐慌叙事纯属"AI拼凑出来的假警报"——大量所谓产能预测模型仅靠AI工具抓取新闻稿,将未经核实的GW级项目公告当作事实,完全不考虑实际建设工期、电网接入和审批流程等关键变量。这句话点出了问题的核心:数据质量决定了结论的可靠性。

    机构坦言,局部项目延期确实存在,但绝大多数被标记为"取消或延期"的项目集中在早期阶段——这些项目本就缺乏融资、审批或设备订单支撑,从未真正具备2026年交付条件。也就是说,它们从一开始就不该被算进“交付产能”的统计口径里。

    半数延期的"数学错误":问题出在分母

    SemiAnalysis认为,市场广为流传的“2026年50%产能延期或取消”结论,核心问题不在于“取消项目”的分子数量,而在于统计基数的分母偏差。这就好比只盯着局部看全局,样本局限性直接导致结论严重失真。

    按照市场引用的Sightline Climate统计,2026年美国12GW规划产能中仅5GW在建。但SemiAnalysis通过卫星视觉模型独立核验发现,仅美国前两大超大规模云厂商的自建在建产能,就已突破5GW,尚未计入第三方开发商手中的多级GW级在建项目。

    这意味着,Sightline的统计口径仅覆盖公开披露的大型标杆项目,并未囊括行业完整开发管线。而这类高调公开的早期项目,本身就具备不确定性高、易延期跳票的特征。因此,“半数产能延期”的说法,仅适用于小众投机性公告项目,完全不能代表美国数据中心整体建设格局,更无法定义行业真实景气度。



    延期属实,但归因清晰、范围可控

    SemiAnalysis并未否认行业存在延期现象,且提前预警了STACK Infrastructure、Oracle、Nebius、Core Scientific等企业的项目风险。但机构明确,行业延期并非系统性停摆,而是集中在特定场景。市场延期案例可以归纳为三类核心类型:

    第一类,早期投机性项目。这类项目多由行业新进入者推出,规划方案激进、交付时间脱离实际,尚未进入实质落地阶段。第二类,成熟项目的节奏偏差。开发商低估了设备交付、天气施工、机电调试等变量,对建设周期过度乐观。第三类,合规约束型延期。项目进入建设后期后,遭遇审批许可、本地舆情阻力,被迫调整设计方案、更换电力来源,拉长交付周期。

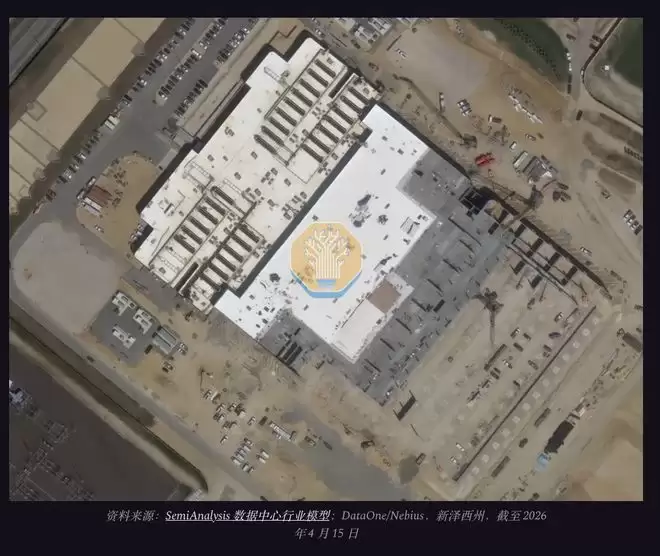

    具体案例更有说服力。以Nebius新泽西园区为例,首期50MW原计划4个月落地,最终耗时10个月才完成交付——典型的第二类延期。Core Scientific的Denton园区则因审批受阻、设计变更、供应链中断等多重因素交织,导致250MW年度交付目标落空,属于第一类与第二类叠加的延期案例。

    Oracle/STACK新墨西哥项目则是典型的第三类延期——因燃气管道受阻、排放审批卡壳,投产时间从2026年直接推迟至2029年。三个案例均指向同一结论:延期现象确实存在,但影响范围相对集中,成因路径清晰可溯。


    市场恐慌本质:三类无效噪音干扰核心判断

    在SemiAnalysis看来,本轮市场系统性恐慌,本质是被三类无实质产业影响的“噪音信息”误导,过度放大了行业短期风险。

    其一,地方建设暂停政策。截至2026年4月,美国12个州推出管控法案,但仅针对早期规划项目,不涉及2026年核心交付产能。缅因州禁令涉及的规划产能不足5MW,根本谈不上实质影响。

    其二,区域性舆情阻力。各地抗议、改区驳回、企业撤项等案例多停留在纸面规划,无土地、设备或电网协议支撑,从未纳入有效交付产能,不影响真实订单。

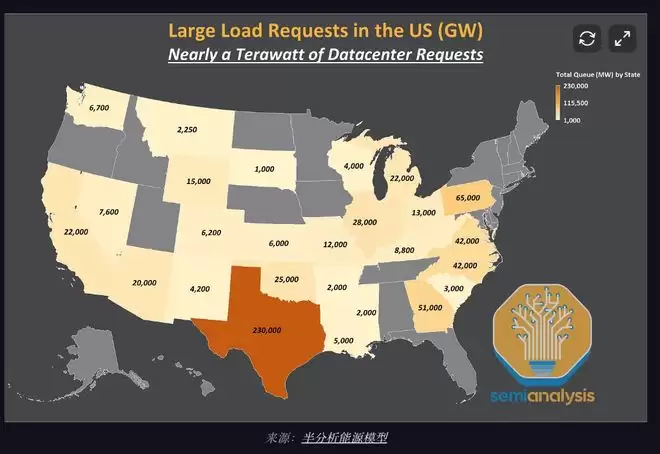

    其三,海量无效规划公告。电网申请队列存在大量“虚拟产能”。以德州ERCOT为例,累计收到超410GW数据中心负荷申请(约为历史峰值5倍),其中SemiAnalysis测算约311GW属投机性虚拟需求,根本无法转化为真实产能。这些噪音如果被当成有效供给,市场自然会得出错误的恐慌结论。


    风险出清,而非需求崩塌

    SemiAnalysis认为,市场悲观误判的根本原因在于未能区分项目风险层级。此轮延期或取消的项目高度集中于早期投机圈层,属于行业结构性过剩部分;而2026年核心交付产能则来自落地确定性极强的优质项目,普遍具备土地确权、明确供电方案、合规审批落地、长周期设备订单锁定及实质施工进展等多重条件。

    针对行业共性瓶颈,头部运营商已形成成熟破局路径。在政策层面,深耕地方审批与社区合作,对高阻力区域提前撤场,转向政策友好区或棕地开发;在硬件层面,则针对电网接入长达7至10年、核心设备交付周期一年以上的痛点,通过直投电网、锁定带电土地、配套分布式发电、预付定金锁定设备产能及模块化预制施工等手段,有效对冲供应链与基建瓶颈,保障核心项目按节奏推进。

    所以,真正的结论是:恐慌更多源于风险误判,基本面支撑并未动摇。风险和机遇从来都需要放在正确的刻度上衡量。

    本站声明:本文内容由网友自发贡献,版权归原作者所有,本站不承担相应法律责任。如您发现有涉嫌抄袭侵权的内容,请联系bd@zhengruan.com
    作者最新文章
    硬件相关 数据中心
    相关文章 更多
    三星欲打造海上浮动AI数据中心,以解决电力与冷却难题
    三星欲打造海上浮动AI数据中心,以解决电力与冷却难题

    三星计划建造50兆瓦海上浮动AI数据中心,以液化天然气发电和海水冷却解决电力与散热难题。已与超微合作进行海洋环境耐受测试,获国际海事初步审批。航运企业参与投资,预计率先部署在沿海城市周边。

    应对AI耗电激增,美国要求6家电网运营商加速给数据中心供电
    应对AI耗电激增,美国要求6家电网运营商加速给数据中心供电

    美国联邦能源监管委员会要求六家覆盖全美三分之二人口的区域电网运营商加速AI数据中心并网,以应对老旧输电系统不堪重负和用电需求激增。数据中心目前占全美用电5%,预计2035年增至三倍。

    特斯拉申请Megapod商标,暗示将推出模块化AI数据中心硬件系统
    特斯拉申请Megapod商标,暗示将推出模块化AI数据中心硬件系统

    特斯拉申请“Megapod”商标,计划推出集成计算、网络、配电和冷却的模块化AI数据中心硬件系统。该产品瞄准英伟达主导的液冷机柜级市场,但面临与Submer公司“MegaPod”商标的潜在冲突,能否落地尚待观察。

    软银发布 AI 数据中心操作系统
    软银发布 AI 数据中心操作系统

    软银旗下Infrinia团队推出AI数据中心操作系统InfriniaAICloudOS,通过智能化自动化整合GPU全栈实现统一管理。平台原生集成KaaS,支持GB200等主流硬件,可自动部署运维全链路组件,并具备动态物理互连与内存虚拟重构能力,提升训练效率。融合零信任安全与智能运维,先落地软银自营云。

    高通官宣进军数据中心 推出首款服务器CPU Dragonfly C1000
    高通官宣进军数据中心 推出首款服务器CPU Dragonfly C1000

    高通首款服务器处理器蜻蜓C1000发布,面向智能体人工智能时代,采用多芯片设计,搭载超二百五十个自研奥瑞恩核心,频率超五吉赫兹,计划二零二八年下半年量产,梅塔为首批客户,另有云厂商定制订单,并收购莫杜拉补齐软件生态。

    极端天气成AI数据中心新威胁:险企、运营商同时拉响警报
    极端天气成AI数据中心新威胁:险企、运营商同时拉响警报

    极端天气已从偶然干扰演变为数据中心行业的系统性威胁,全球79%数据中心容量面临洪涝、风力和野火等气候风险。极端天气跃升为美国数据中心建设险首要损失来源,占比达三分之一。险企重新定价,微软、英伟达等运营商加速调整设计策略,HVAC供应商首次出现“气候变化因子”条款。

    创纪录高温来袭!AI数据中心面临严峻“烤”验
    创纪录高温来袭!AI数据中心面临严峻“烤”验

    创纪录高温席卷全球,AI数据中心芯片面临过热考验。空调耗电加剧电网压力,停电风险上升。极端天气已成数据中心建设商头号损失因素,部分数据中心迁往郊区,但缺乏历史天气数据,风险评估困难。

    旧手机除了放转转,还能放数据中心提供算力
    旧手机除了放转转,还能放数据中心提供算力

    加州大学圣地亚哥分校与谷歌合作,将退役Pixel手机拆解至主板,组装成计算集群用于教学科研。二十台手机集群可支撑七十五人课堂作业批改。此举旨在利用闲置算力,减少制造新硬件的隐含碳排放,探索数据中心循环经济新模式。

    黑石未来3~5年将斥资300亿美元在日本建设AI数据中心
    黑石未来3~5年将斥资300亿美元在日本建设AI数据中心

    黑石集团计划未来3至5年在日本投资300亿美元建设AI数据中心,新增超过1吉瓦容量。其总裁认为AI市场处于早期,算力短缺是主要风险,云巨头可能挑战英伟达。AI将冲击白领岗位,医疗领域有望迎来变革。黑石联合阿波罗、博通成立AIXPV平台,首期350亿美元支持前沿实验室部署算力。

    全球数据中心面临极端高温考验
    全球数据中心面临极端高温考验

    人工智能狂热增长正遭遇极端天气冲击,全球79%的数据中心负载面临气候灾害威胁。高温导致制冷成本增加30%至40%,极端天气已成为数据中心保险损失的首要诱因。科技巨头虽承认挑战,但未公开披露实际影响程度。

    查看更多
    精品专题 更多
    装机必备
    装机必备

    正软商城装机必备专区,精选办公、浏览器、安全防护、影音播放、压缩解压、设计创作和系统工具等电脑常用正版软件,帮助用户快速完成新电脑软件配置。

    Windows
    Windows

    正软商城Windows软件专区,汇集适用于Windows电脑的办公、设计、安全防护、影音播放、开发工具和系统优化软件,提供软件介绍、系统要求、正版授权及购买下载服务。

    PDF教程
    PDF教程

    正软商城PDF教程频道提供PDF编辑、转换、合并、拆分、压缩及格式处理方法,同时介绍常用PDF软件和工具的使用技巧。

    Mac软件 更多
    讯飞智作 网页版
    讯飞智作 网页版
    Windows/ macOS/ Linux

    讯飞智作是一款基于语音合成技术、虚拟人驱动技术与数字人形象声音构建能力的 AI 数字人音视频创作平台。

    火山引擎 网页版
    火山引擎 网页版
    Windows/ macOS/ Linux

    火山引擎是字节跳动旗下企业级云与AI服务平台。聚焦大模型核心能力,依托字节自研豆包多模态大模型,凭借火山方舟一站式平台,提供模型精调、推理部署、智能应用搭建等全链路服务,结合高性能AI算力,助力各行业快速落地大模型数字化与智能化应用。

    Aperty macOS版
    Aperty macOS版
    macOS

    Aperty 是 Skylum 推出的 AI 人像修图软件,支持自然肤质修饰、瑕疵处理、面部与身体调整、预设及批量同步。

    WINDOWS 更多
    讯飞智作 网页版
    讯飞智作 网页版
    Windows/ macOS/ Linux

    讯飞智作是一款基于语音合成技术、虚拟人驱动技术与数字人形象声音构建能力的 AI 数字人音视频创作平台。

    火山引擎 网页版
    火山引擎 网页版
    Windows/ macOS/ Linux

    火山引擎是字节跳动旗下企业级云与AI服务平台。聚焦大模型核心能力,依托字节自研豆包多模态大模型,凭借火山方舟一站式平台,提供模型精调、推理部署、智能应用搭建等全链路服务,结合高性能AI算力,助力各行业快速落地大模型数字化与智能化应用。

    PixTV 网页版
    PixTV 网页版
    Windows

    PixTV 是一款在浏览器中使用的 AI 视觉内容创作平台,提供图片、视频、音频、文字生成、AI 分镜、局部重绘、提示词反推和无限画布等工具,适合短剧、漫剧、广告及社交媒体内容制作。
